venerdì 27 maggio 2022

Scuola-Richiesta verbali sospensione lavori

Alla cortese attenzione
del Segretario Comune
Dott.ssa Maria Teresa di Nicola


OGGETTO:
Accesso agli atti - Adeguamento sismico ed efficientamento energetico Scuola Elementare e Media del Capoluogo.


In data odierna ho ricevuto la sua PEC relativa all’oggetto, Prot. 0004007.
Per quanto mi riguarda sarebbe stato sufficiente un semplice avviso telefonico senza la necessità di appellarsi ad un regolamento UE per un ritardo dieci giorni per la consegna di pochi verbali di sospensione dei lavori di cui all’oggetto.

Mi corre l’obbligo però d’informarLa che  tali verbali, nel rispetto del codice degli appalti del lavori pubblici, già dai primi giorni di settembre del 2021 sono nella disponibilità del  Comune ed in particolare nella cartella di lavoro del RUP, ma date le odierne modalità epistolari, addirittura in archivio nel computer dello stesso RUP.

Pertanto, l’invio tramite e-mail di tali documenti avrebbe necessitato di trecento secondi, diconsi cinque minuti, il cui tempo non avrebbe compromesso in alcun modo le altre e alte funzioni del RUP.

Gentilissima dottoressa, il problema ovviamente è un altro, ma ogni cosa a suo tempo.

Nell’attesa Le porgo cordiali saluti.

Serra San Quirico li 26/05/2022

domenica 22 maggio 2022

Accesso agli atti. Prolungata sospensione dei lavori Scuola del Capoluogo






Al Sig. Sindaco

del Comune di

Serra San Quirico

Piazza della Libertà 1

60048 Serra San Quirico AN



Al RUP

Ing. Maurizio Falchetti

c/o Sede Municipale

OGGETTO:
Adeguamento sismico ed efficientamento energetico dell’edificio scolastico di scuola elementare e media del Capoluogo di Serra San Quirico AN.



Accesso agli atti

(Art. 21 R.C.C.)

(D.Lgs 267/2000 – Legge 241/90 – D.Lgs. 196/2003)

Con richiesta di messa a disposizione dei documenti nei termini di cui al

comma 3 dell'art. 21 del R.C.C.

 Premesso

-     che l’attuale sospensione dei lavori in oggetto per diretta responsabilità dell’Amministrazione Comunale, essendo il progetto redatto in netto contrasto con la normativa tecnica (NTC 2018) di cui il Sindaco era a conoscenza sin dall’ottobre del 2020;

-     che a tutt’oggi per le dichiarazioni del Sindaco, in contrasto con quelle del RUP, non esiste variante per l’intera riprogettazione dei lavori in oggetto;

-     che i lavori inerenti l’edificio scuola erano già sospesi il 28/08/2021 in occasione dell’accesso agli atti dello scrivente presso l’Ufficio del RUP;

-     che la sospensione dei lavori ha ormai abbondantemente superato i complessivi sei mesi;



con la presente, ai sensi dell’art 10 del codice dei contratti pubblici (Decreto Legislativo 18 aprile 2016, n. 50) il sottoscritto richiede:

-     copie dei verbali di sospensione lavori ad opera del Direttore dei Lavori o del RUP con riportate le dovute motivazioni;

-     copie delle missive di trasmissione al RUP qualora detti verbali fossero emessi  dal Direttore dei lavori;

-     copia della comunicazione all’ANAC del superamento del massimo termine di sei mesi di sospensione lavori da parte del RUP.



Si rammenta che qualora l’ANAC non fosse stata avvisata del superamento della durata massima complessiva della sospensione dei lavori consentita dal codice dei contratti pubblici, l’Amministrazione Comunale inadempiente, e quindi indirettamente ed incolpevolmente  la Cittadinanza, saranno esposte ad una cospicqua sanzione amministrativa tra 50 e 200 euro per ogni giorno di sospensione, per la quale lo scrivente nella propria funzione di Consigliere Comunale correrà l’obbligo di darne notizia alla stesa ANAC e di conseguenza diretta alla Corte dei Conti.

Lo scrivente ritiene assolta la richiesta qualora i documenti venissero inviati tramite PEC o e-mail ordinaria

Distinti saluti

Serra San Quirico li 22/05/2022
Ing. Angelo Cuicchi
(Consigliere Comunale)

giovedì 19 maggio 2022

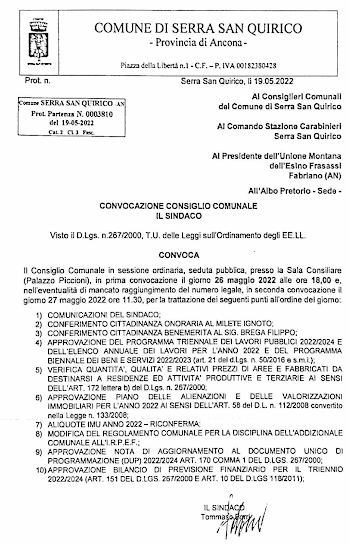

Consiglio Comunale 26 Mag 2022 ore 18:000




































 Angelo Cuicchi

sabato 14 maggio 2022

Questi i motivi per cui i lavori della scuola del capoluogo di Serra sono sospesi

I LAVORI DELLA SCUOLA DEL CAPOLUOGO SONO FERMI
di seguito espongo i veri motivi

Il finanziamento della scuola:  “adeguamento sismico ed efficientamento energetico della scuola elementare e media del comune di Serra San Quirico” era già disponibile nell’anno 2017.

il 31 ottobre del 2020, solo per interesse professionale, verifico il progetto, mi accorgo che tale progetto era stato redatto in palese contrasto con la normativa antisismica vigente ora e all’ora.

Nello stesso giorno con una missiva inviata tramite Posta Elettronica Certificata (PEC) informo il Sindaco, la Giunta Municipale e i Consiglieri Comunali che quel progetto era da cestinare in quanto pericoloso per la pubblica sicurezza, invitando nel contempo il Sindaco a dar corso ad un nuovo progetto in linea con la normativa vigente.

Nulla di fatto,

quel progetto viene verificato e validato positivamente sotto l’aspetto tecnico dal RUP e anche Direttore dei Lavori, Ing. Maurizio Falchetti il giorno 26/09/2020.

I lavori seguono questo iter:
approvazione lavori  in data 04/01/2020;
appalto in data 30/10/2020 con affidamento alla ditta Ubaldi SpA;
contratto di appalto  in data 17/06/2021 (sei mesi dopo l’affidamento);
inizio lavori nel mese di luglio 2021;
dopo la realizzazione di una palificata sul perimetro della scuola i lavori vengono sospesi.

Nella mia determinazione che a Serra non si sarebbe mai verificata una possibile tragedia come quella della scuola “San Giuliano”,  con un accesso agli atti presso l’Ufficio Tecnico ottengo la promessa da parte dell’Ing. Falchetti della sospensione dei lavori della scuola fino all’approvazione di un’intera riprogettazione in linea con le vigenti normative.

Passati inutilmente mesi di attesa e le dichiarazioni del Sindaco che non vi sono varianti strutturali in corso dell’edificio scuola, informo dell’intera vicenda tutti gli Enti direttamente o indirettamente interessati al rispetto della normativa antisismica in tema di costruzioni nuove o esistenti, quali:

Il Genio Civile della Provincia di Ancona;
La Giunta della Regione Marche;
Il Prefetto della provincia di Ancona;
Il Consiglio Superiore dei lavori pubblici;
il Ministero dei lavori pubblici;
il Ministero della pubblica istruzione (quale ente finanziatore);
l’AINOP, ente che archivia i lavori pubblici finanziati per almeno il 50% dallo Stato.

Inoltro infine alla Procura della Repubblica del Tribunale di Ancona ben due esposti esplicativi della vicenda con risvolti di ordine penale.

Da ultimo deferisco ai rispettivi Ordini Professionali sia l’ing. Flavio Tenti, progettista dell’opera, che l’ing. Maurizio Falchetti quale RUP e D.L.

Nessuna risposta tranne quella del Prefetto che assunte informazioni dal Genio Civile dichiara il dovuto rispetto della normativa vigente in materia antisismica, e quella dell’avvenuto protocollo della missiva informativa da parte del Ministero della Pubblica Istruzione.

I LAVORI DELLA SCUOLA SONO SOSPESI PERCHE’ NON ESISTE A TUTT’OGGI UN PROGETTO IN LINEA CON LA NORMATIVA ANTISISMICA.
AD OGGI NESSUNA VARIANTE AL PROGETTO STRUTTURALE E’ STATA EFFETTUATA

Mi sono state riportate voci da persone di mia fiducia che diversi cittadini in pubblico hanno dichiarato che la scuola è ferma per colpa mia, evidentemente a questi caproni poco interessa la sicurezza della scuola dei loro figli e/o nipoti.

Sta di fatto che se queste voci dovessero continuare a circolare, questi caproni saranno messi nelle condizioni di rimpiangere a loro spese le frottole che vanno raccontando.

La verità è che abbiamo ormai da troppo tempo un’Amministrazione di minoranza chiusa in se stessa la cui arroganza pareggia solo con l’abbondante ignoranza in ogni campo.

Ing. Angelo Cuicchi

P.S.
Ho la vaga sensazione che vogliano spostare definitivamente la scuola del Capoluogo in altri Comuni. Prego quindi i lettori di condividere questo post allo scopo di far circolare tra la popolazione i veri motivi per i quali i lavori della scuola sono ingiustificatamente ancora sospesi.

domenica 1 maggio 2022

Di chi è la colpa dell'attuale sospensione lavori della scuola del Capoluogo.

Mi è stato riferito da persone di mia fiducia che dei concittadini hanno affermano in pubblico che li lavori della scuola del Capoluogo sono da mesi sospesi per colpa mia.

Se queste dicerie docessero persistere da parte di chiunque, costoro sappiano che sarnno uno ad uno querelati.

Questo è un avvertimento per chi è tardo a capire di fatto o di comodo.

Angelo Cuicchi


Il Sindaco smemorato - Consiglio Comuanel del 28 Apr 2022

Dopo le smemorate affermazioni del Sindaco nell'ultimo Consiglio Comunale del 28 Apr 2022 circa il mio impegno nella passata ammimnistarazione senza potere decisionale, non è difficile sbogiardarlo, a chi è interessato può leggere i post (tra i tanti)  come il seguente, in un certo senso riepilogativo:

Intervista di Alvaro de la Cuerta Lopéz del Corriere della Serrra

clicca quì di seguito

Intervista al Consigliere di maggioranza in minoranza

Per chi volesse saperene di più basta cercare sul Blog "Consiglio Comunamle" oppure "Consiglieri"

Angelo Cuicchi

P.S.

Una seconda Amministrazione di minoraza del Paese la cui arroganza fa il pari solo con l'ignoranza.

Citazione di Nordio ad hoc
Un bravo politico deve avere il cervello per capire.
